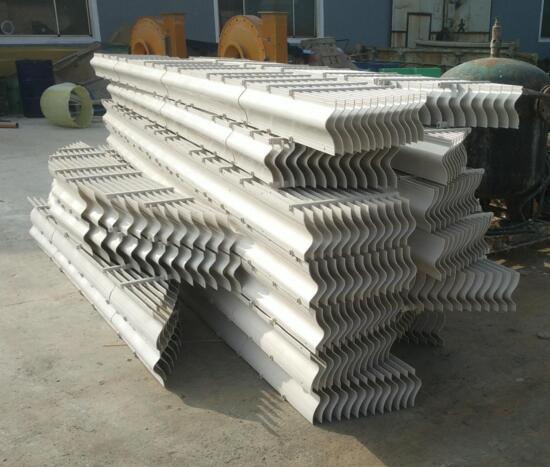

平板式玻璃鋼除霧器如果進行清理
平板式玻璃鋼除霧器施工工序
1、平板式玻璃鋼除霧器施工順序:確認系統塔停運并辦理施工作業票。開啟吸收塔頂部人孔門。進行強制通風。塔內氣體檢測。穿戴好勞動防護用品。吸收塔內部裝設安全照明行燈。搭設吸收塔內腳手架。進入塔內清理施工。清除物外運。關閉吸收塔頂部人孔門。施工作業票辦理終結。
2、平板式玻璃鋼除霧器清理施工具體步驟
A、對吸收塔除霧器底部進行腳手架搭設,待腳手架驗收合格后進入施工。
B、使用沖洗軟管對可溶性及可滲水的沉淀物進行沖洗。
C、對于結晶及的沉淀物必須使用高壓水進行沖洗。
D、對硬結垢必須用合適的工具刮掉(塑料刮刀)。
E、沖洗必須水溫度控制在45℃~50℃之間。若增加水壓則必須特別小心,須由富有經驗的專業人員進行操作。

F、在沖洗的同時,必須考慮塑料特定的抗拉強度,防止損傷塑料構件。
G 、通知業主及監理人員對吸收塔內部除霧器進行檢查驗收。
H、對吸收塔外側區域進行清理,確保工完料凈場地清。
I、清點工具及施工人員,確認無遺漏后對吸收塔頂部人孔進行封閉,人員撤離現場。
鍋爐煙氣由引風機送入吸收塔預冷段,冷卻至適合的溫度后進入吸收塔,往上與逆向流下的吸收漿液反應。
脫去煙氣中的硫份。吸收塔頂部安裝有平板式玻璃鋼除霧器,用以除去凈煙氣中攜帶的細小霧滴。凈煙氣經過除霧器降低煙氣中的水分后排入煙囪。粉塵與臟東西附著在除霧器上,會導致平板式玻璃鋼除霧器堵塞、系統壓損增大,需由平板式玻璃鋼除霧器沖洗水泵提供工業水對除霧器進行噴霧清洗。
